S245霍邱城关至合霍阜高速连接线工程“双节”期间扎实推进
“中秋”“国庆”长假期间,S245霍邱城关至合霍阜高速公路连接线段改建工程克服沿线秋收干扰,抢抓“两节”期间晴好天气,根据工程剩余工程量科学谋划、合理组织,全力以赴推进工程进度。

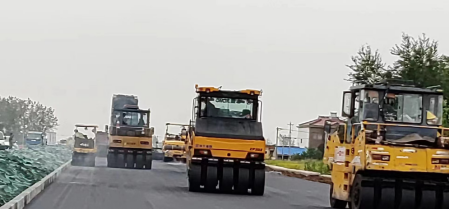

“中秋、国庆期间,现场办、总监办、项目部、三检试验室全力奋战在施工一线。每天投入各类施工机械17台,各类运输车辆近24台,施工人员140余名,做到‘生产不打烊 ’,为11月份完成该项目主体工程的总体目标奠定了坚实的基础。”项目负责人潘喜说。

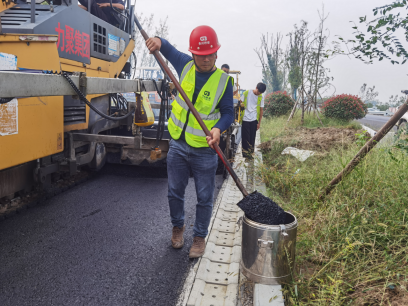

该工程坚持严把材料关。对厂家资质、产品严格考察把控,确定主材料供应商6家。材料进场需经三方检验,同时做好样品试验抽检,从源头把控,保障材料品质。严把施工关。严格按照施工工艺要求作业,对路面基层的压实度、平整度、纵断面高度、强度全面检查,发现问题及时处理。多台摊铺机组成联合梯队进行摊铺作业,保障路面承载及抗震抗压指标。严把进度关。以合周高速预计建成时间节点前置,同时放足提前量。准备充裕的人员、车辆、机械,倒排工期,挂图作战,根据天气提前合理安排施工工艺。严把安全关。以“一失万无”的谨慎细致抓安全工作,每周安全生产例会进行安全交底和技术交底,对夏季雨、高温等施工不良天气未雨绸缪,制定防暑降温措施和安全措施,施工期间未发生一起意外事故,也未发生过任何安全施工事件。

截至2023年10月6日,项目完成路基土方87.07万立方、路面基层27.47万平方、桥梁4道、涵洞42道、路面沥青上面层3.57万平方,沥青中面层完成25.41万平方,沥青下面层完成24.75万平方。(周爱华)
